سخنگوی وزارت معادن و پترولیم اعلام کرده است که کار ساخت فاز هرات پروژه بزرگ تاپی به ۵۲ درصد پیشرفت رسیده و ده‌ها کیلومتر خط لوله‌گذاری و زیرساخت‌های مرتبط تکمیل شده است.

به گزارش خبرگزاری سریع؛ همایون افغان، سخنگوی وزارت معادن و پترولیم، در صفحه خود در شبکه اجتماعی ایکس اعلام کرده است که روند تطبیق فاز هرات پروژه تاپی به‌گونه قابل ملاحظه‌ای پیش رفته و تاکنون ۵۲ درصد این بخش تکمیل شده است.

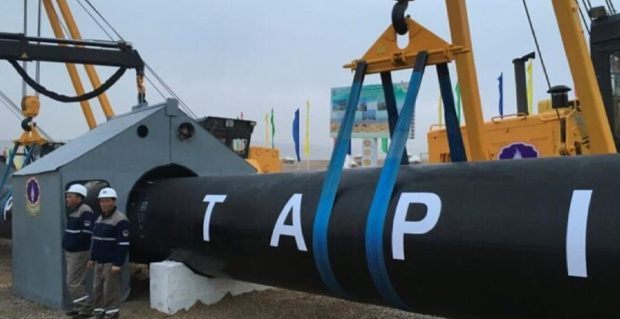

به گفته وی، تا اکنون ۸۰ کیلومتر خط لوله‌گذاری انجام شده و ۱۲۶ کیلومتر مسیر خط لوله آماده‌سازی گردیده است. همچنان ۱۰۸ کیلومتر جاده‌های ارتباطی و نظارتی در امتداد پروژه ساخته شده است.

او افزوده است که ۳۶.۳ کیلومتر خط لوله در زیر زمین دفن شده و ۷۲.۳ کیلومتر دیگر از لوله‌ها نیز به محل پروژه انتقال یافته است.

مسئولان وزارت معادن و پترولیم تأکید دارند که کار پروژه تاپی طبق برنامه ادامه دارد و تلاش‌ها برای تسریع روند اجرایی آن جریان دارد.
